ความคิดเห็นที่เป็นรูปธรรมที่สุดที่ผมได้รับจากการใช้หลักการ PERT ในการคำนวณหาความคืบหน้าของโปรเจกต์คือตัวเลขที่ได้มันออกจะ Subjective นะ … ไม่รู้จะใช้ภาษาไทยว่าอะไรครับ คงประมาณว่าเป็นตัวเลขที่มาจากตัวเองคนเดียว ไม่มีที่มาที่ไป อธิบายด้วยวิทยาศาสตร์หรือตัวเลขได้ยาก … ขออะไรที่มันน่าเชื่อถือกว่านี้ได้มั้ย ฮ่าๆๆ ก็เป็นโจทย์ให้มานั่งแก้ครับ?เหตุผลหลักๆที่ก่อให้เกิดข้อสงสัยในประเด็นนี้ขึ้นมาผมคิดว่ามีอยู่ซักสองสามข้อนะครับ


I want a detailed plan that describes project tasks.

จาก Template เก่า ผมไม่ได้ระบุรายละเอียดของงานที่ต้องทำในโปรเจกต์เลยนะครับ ถึงตรงนี้ต้องทำแล้วหละครับเพราะในการทำงานจริงคงเป็นเรื่องยากที่จะประเมินความคืบหน้าของโปรเจกต์ในอากาศ และมันก็ยากที่ใครจะเข้าใจและเข้าถึงสิ่งที่เราประเมินไป Template ใหม่นี้จะมี Sheet ใหม่ให้เพื่อนๆใส่ Project Task เข้าไปได้ครับ


The complexity of the tasks is not equally distributed.

การมี Project Task เป็นแค่จุดเริ่มต้นในการสร้างความโปร่งใสในการประเมินความคืบหน้าของโปรเจกต์ครับ หลักการง่ายๆที่สำคัญคือ

การที่ทำงานเสร็จ 5 จาก 10 งาน ไม่ได้แปลว่าเราทำงานเสร็จแล้ว 50%


เพราะเวลาที่ใช้หรือความยากง่ายในแต่ละงานไม่ได้เท่ากันนั่นเอง ดังนั้นก็เป็นเรื่องสำคัญที่เราต้องเอาเรื่องนี้มาคิดด้วยครับ ในการ Estimation คำถามที่เจอบ่อยคือ หนึ่งคุณคิดว่าจะใช้เวลาทำงานนี้กี่วัน หรือ สองคุณคิดว่างานนี้ยากแค่ไหน ส่วนตัวแล้วไม่ค่อยชอบ Estimate ด้วยระยะเวลานะครับเพราะดูเหมือนความคลาดเคลื่อนจะสูงและเอาข้อมูลมาประยุกต์ใช้ภายหลังยาก (ไว้ขยายความในบทความถัดๆไปครับ) งั้นตอนนี้ผมขอเลือกเป็นข้อสองนะ … คุณคิดว่างานนี้ยากแค่ไหน แล้วยังไงต่อหละ มันจะมาช่วยเราให้หาตัวเลขความคืบหน้าของโปรเจกต์ได้ตรงขึ้นยังไง?

Complexity

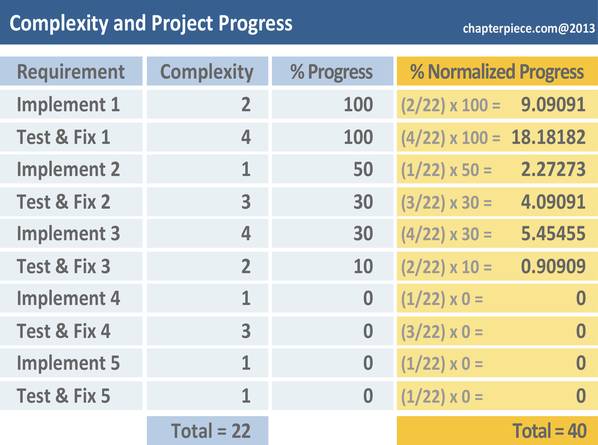

จากรูปครับ ตัวแปรที่สำคัญคือ (1) Complexity และ (2) % Progress … ผมเลือกใช้ตัวเลข 0-5 ในการอธิบายความยากง่ายของงาน คล้ายๆการหา Story Point ใน Agile Development โดย 1 ง่ายสุด 5 ยากสุด ส่วน 0 คือไม่แน่ใจ (เดี๋ยวกลับมา Estimate ทีหลัง) ขั้นตอนนี้ควรทำตอนต้นๆของโปรเจกต์นะครับ มันคือการทำ Estimation นั่นเอง

ขั้นต่อมาคือการทำ Project Tracking ที่เราจะดูว่างานแต่ละงานมีความคืบหน้าไปถึงไหนแล้ว เลือกตัวเลขที่คิดว่าใกล้เคียงที่สุดในช่อง % Progress ครับ จากนั้นการคำนวณจะเกิดขึ้น ตัวเลขที่จะได้คือค่า Normalized % Progress ของแต่ละงานซึ่งเป็นค่าที่เทียบน้ำหนักกับงานอื่นๆในโปรเจกต์ทั้งหมดแล้ว ง่ายๆนะครับ

  1. ผลรวมของค่า Complexity ของทุกงานจะเป็นตัวตั้ง จากในรูปค่านี้คือ 22 ซึ่งคิดเป็น 100% ของงานที่ต้องทำ
  2. คำนวณ Complexity ของแต่ละงานเทียบกับค่า 22 เพื่อหาว่างานนั้นมีความยากเป็นร้อยละเท่าไรของงานทั้งหมด เช่น งานที่หนึ่งมีความยาก 2 จาก 22 แสดงว่ามันคิดเป็น 0.0909% ครับ
  3. สุดท้ายค่า % Progress ของแต่ละงานจะถูกถ่วงน้ำหนักด้วยค่า % ความยากของมันเอง เช่น ถ้างานที่หนึ่งเสร็จแล้ว % Progress = 100 แต่เมื่อเทียบกับความยากรวมแล้ว การทำงานนี้เสร็จจะคิดเป็นแค่ 0.09% x 100% = 9.09% (% Normalized Progress) ของความคืบหน้าทั้งหมดของโปรเจกต์เท่านั้นเองครับ

เมื่อใช้หลักการเดียวกันกับทุกงานที่มีแล้ว เราจะได้ค่าความคืบหน้าโดยรวมของโปรเจกต์ที่ละเอียดขึ้นมาใช้แทนการคำนวณด้วย PERT

I have no or little experience about this type of project.

เนื่องจากการคำนวณแบบเก่ามีพื้นฐานมาจากตัวบุคคลเป็นหลักนะครับ ด้วยประสบการณ์ในงานจะช่วยให้เราคาดคะเนความคืบหน้าของโปรเจกต์ได้ง่ายขึ้นใกล้เคียงความจริงมากขึ้น … แต่สำหรับคนที่เพิ่งเข้ามาทำงานนี้หละจะทำยังไง มึนแน่นอน การมี Detailed Project Plan จะช่วยท่านได้ด้วยประการฉะนี้แล


เลือกได้นะครับว่าอยากจะใช้ PERT หรือ Complexity เพื่อคำนวณหาความคืบหน้าของโปรเจกต์ ไม่มีข้อจำกัดอันใด ขึ้นอยู่กับสถานการณ์ของแต่ละคนครับ ลอง Download Template ใหม่ (Project_Dashboard_20130203.xlsx) ไปใช้ดู … ป.ล. อันใหม่นี้ใช้วันหยุดราชการในการคำนวณหา Forecast Date และ Schedule Variance แล้วด้วยครับ

ยังไม่จบนะ มีอีกเรื่อยๆ :D

วันนี้ตั้งใจจะขยายความหลักการที่ใช้ในบทความที่แล้วและสูตรคำนวณที่ผมใช้ใน Template นิดนึงครับ หลักการที่สำคัญที่สุดเลยก็คือ “การใช้ข้อมูลในอดีตเพื่อคาดคะเนอนาคต”


Historical Data and Personal View

การใช้ข้อมูลในอดีตเพื่อคาดคะเนอนาคตเป็นเรื่องสามัญมาก เท่าที่เข้าใจเราใช้หลักการนี้ในทุกๆวงการ … การพยากรณ์อากาศ, คาดคะเนการเติบโตทางเศรษฐกิจ, วิเคราะห์ตลาดหุ้น, หรือแม้แต่โหราศาสตร์ ในมุมมอง Project Management ก็เช่นกันครับ ตัวอย่างเช่น Software Estimation หรือ Risk Management แน่นอนคนมีประสบการณ์จะให้ตัวเลขหรือข้อมูลที่ใกล้เคียงความจริงมากกว่าคนที่ไม่มีประสบการณ์ ที่เป็นเช่นนี้ (ผมเทียบกับตัวเองนะ) เพราะเราใช้ความรู้และข้อมูลหรือเหตุการณ์ในอดีตมาเป็นข้อมูลในการวิเคราะห์ เช่น การ Implement ตรงนี้ต้องมีการสร้าง Class ใหม่, UI ใหม่, Database ใหม่ งานเยอะมาก แถมยังต้องดูเรื่อง Response time ของ Web Page ด้วย … แบบนี้ต้องใช้เวลาอย่างน้อยๆ 2 สัปดาห์แน่ๆเลย หรือว่าการกำหนดวันปิดโปรเจกต์ไว้ช่วงครึ่งหลังของเดือนธันวาคมต้องมีปัญหาแน่เพราะมีคนเตรียมลาพักร้อนเยอะเลย แบบนี้เราต้องเตรียมการไว้แต่เนิ่นๆซะแล้ว เป็นต้น


เมื่อมองย้อนไปในบทความที่แล้ว ผมใช้หลักการวิเคราะห์อดีตเพื่อคาดคะเนอนาคตในตอนที่คำนวณหา Project Forecast Date นั่นเอง … เราทำงาน 40% เสร็จใน 20 วัน … อดีต นั่นน่าจะแปลว่าเราคงทำงานที่เหลืออีก 60% เสร็จใน 30 วันนะ … อนาคต ง่ายๆไม่ซับซ้อนครับ

ในอีกมุมหนึ่ง “มนุษย์ไม่ใช่เครื่องจักร ต้องการความรักและความเข้าใจ” … คนเรามีความคิดและมุมมองเป็นของตัวเองทุกคนครับ ใน Project Management ก็เช่นกัน มันเป็นทั้งศาสตร์ (Historical Data) และศิลป์ (Personal View) เพราะเราไม่สามารถจะยึดติดอยู่กับตัวเลขแล้วมองข้ามมุมมองของมนุษย์ไปได้ ผมกำลังชี้ให้เห็นว่าเราในฐานะคนดูแลโปรเจกต์มักจะมีความรู้สึกหรือลางสังหรณ์ว่าจะมีเรื่องไม่ดีเกิดขึ้นกับงานของเราอยู่ตลอดเวลา ไม่ว่าจะคนลาออก, เครื่อง Server เจ๊ง, Vendor เบี้ยวงาน, ลูกค้าขอเปลี่ยน Requirement, เจอบั๊กวันสุดท้าย, และอื่นๆอีกมากตาม Murphy’s Law ผมเลยคิดว่าควรต้องหาทางที่จะนำความกังวลใจเหล่านี้เข้ามาเป็นหนึ่งใน Input ของการคำนวณหา Project Forecast Date ด้วย และสิ่งที่ช่วยผมได้ตรงนี้คือการประยุกต์ใช้ PERT Technique ซึ่งเราสามารถระบุค่า Best, Most Likely และ Worst ของ Project Progress ได้

หลักการง่ายๆที่ผมใช้ก็คือ ถ้าผมมองแล้วว่าความกังวลใจหรือความเสี่ยงที่มีอยู่นั้นมีโอกาสเกิดขึ้นสูง ผมก็จะพยายามกดให้ Project Progress ต่ำไว้หน่อยเพื่อเป็นการรองรับปัญหาที่อาจจะเกิดขึ้นและการคำนวณ Project Forecast Date จะได้ออกมาเชื่อถือได้มากขึ้น เช่น จริงๆแล้วผมว่างานผมเสร็จแล้วนะ 50% เพราะ Implementation Phase จบหมดแล้ว แต่ผมกังวลว่าจะต้องมีปัญหาเรื่อง Performance ของระบบแน่ๆเลย ผมจึงระบุ Project Progress ของผมเป็นแบบนี้ครับ

  • Best = 50% (ไม่มีปัญหา Performance เกิดขึ้นในอนาคต)
  • Most Likely = 40% (คิดว่าน่าจะมีปัญหาให้ต้องแก้ซักหน่อยแหละ แต่คงไม่เยอะมากนะ)
  • Worst = 35% (อันนี้ชีวิตบัดซบเลย ต้องรื้อโค๊ดส่วนนี้กันใหม่เพราะ Performance ห่วยจัด)

เมื่อกำหนดตัวเลขไว้แบบนี้ สิ่งที่ได้ตามมาคือปริมาณงานที่เหลือนั่นเองครับ จะเป็น 50%, 60% และ 65% ตามลำดับ เข้าสูตร PERT แล้วจะได้ค่าเฉลี่ย Project Progress ออกมาเป็น 40.83% ซึ่งนั่นจะทำให้ Project Forecast Date ของเราสะท้อนให้เห็นค่าเฉลี่ยที่เหมาะสมของงานที่เหลืออยู่ (100-40.83 = 59.17%) ครับ

Input

เนื่องจากผมใช้ทั้ง Historical Data และ Personal View ในการสร้าง Template นี้ขึ้นมาครับ ข้อมูลที่ Template นี้ต้องการเพื่อใช้ในการคำนวณก็จะมีอยู่สี่ค่าดังนี้

  1. วันเริ่มโปรเจกต์ – Project Start Date: ควรเป็นค่าคงที่ ใส่ครั้งแรกครั้งเดียว
  2. วันจบโปรเจกต์ – Project End Date: ควรเป็นค่าที่ไม่เปลี่ยนแปลง แต่ก็เป็นไปได้ที่จะเลื่อนเข้าหรือเลื่อนออกแล้วแต่สถานการณ์ครับ
  3. วันทำรายงานฉบับนี้ – Project Reporting Date: คือวันที่ปัจจุบันที่เราต้องการใช้เป็นหมุดในการคำนวณ
  4. ความก้าวหน้าของโปรเจกต์ – Project Progress: ทั้งสามค่าเลยครับ Best, Most Likely, และ Worst

ผลลัพธ์จากการคำนวณคือ

  1. ความก้าวหน้าของโปรเจกต์โดยเฉลี่ย – Average Project Progress: ตัวเลขนี้ได้มาจากการคำนวณด้วย PERT technique
  2. วันที่คาดว่าโปรเจกต์จะเสร็จ – Project Forecast Date: มาจากการคำนวณด้วยหลักการ “”การใช้ข้อมูลในอดีตเพื่อคาดคะเนอนาคต” ลองดูได้จากรูปในบทความที่แล้วครับ
  3. ความคลาดเคลื่อนของวันที่โปรเจกต์เสร็จ – Schedule Variance: ตัวเลขที่แสดงผลว่าตอนนี้งานของเราเสร็จก่อนกำหนด (ค่าลบ), ตามกำหนด (เท่ากับศูนย์) หรือช้ากว่ากำหนด (ค่าบวก) กี่เปอร์เซ็นต์

ลองดูตัวอย่างจากรูปนะครับ

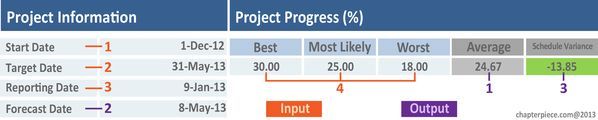

input

Forecast Date Calculation

การคำนวณ Forecast Date นั้น ผมใช้สูตร NETWORKDAYS() ใน Microsoft Excel ซึ่งจะตัดวันเสาร์-อาทิตย์ทิ้งไปในช่วงเวลาระหว่าง Start Date ถึง Reporting Date ครับ เช่น ถ้า Start Date คือ 1 มกราคม และ Reporting Date คือ 13 มกราคม เราจะนับจำนวนวันทั้งหมดได้ 13 วัน แต่ NETWORKDAYS() จะคำนวณได้ค่าออกมาแค่ 9 วันครับ ตรงนี้สังเกตเห็นความผิดปกติอะไรมั้ยครับ? … ใช่ครับ วันที่ 1 มกราคมมันเป็นวันหยุดนะ ควรจะถูกตัดออกด้วยเช่นกัน ผมกำลังจะบอกว่า Template นี้ยังไม่ได้พิจารณาถึงวันหยุดราชการเลย ไว้จะแก้ให้ใน Template version ถัดไปครับ


สงสัยมั้ยครับว่าผลต่างของจำนวนวันไม่กี่วันมันมีผลกับผลลัพธ์มากขนาดนั้นเลยหรอ? … สำหรับผมก็มีบ้างนะครับ ยิ่งโปรเจกต์สั้นๆจะยิ่งเห็นผลครับ ลองดูจากรูป?และถ้าเป็นไปได้ก็อยากให้ผลออกมาตรงที่สุดเลยต้องคิดถึง NETWORKDAYS() และ Holidays ด้วยครับ

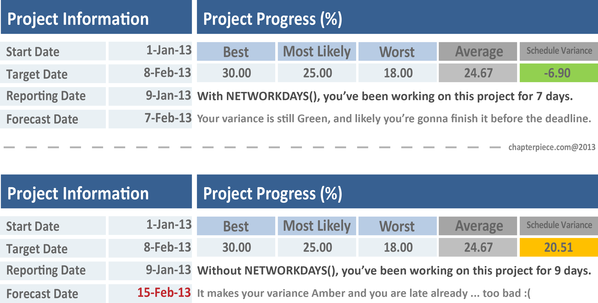

NETWORKDAYS
ถ้าถามว่า Forecast Date ตรงแค่ไหน ก็ขึ้นอยู่กับคุณภาพของ Input ครับ ถ้าเราประเมิน Project Progress ได้ดี ผลลัพธ์ก็น่าจะออกมาเชื่อถือได้พอสมควร แต่มันก็จะไม่เป๊ะๆ 100% หรอกครับว่างานเราจะเสร็จวันที่ 8 กุมภาพันธ์ หรือ 18 มีนาคม แนวคิดความสำคัญของ Forecast Date คือสิ่งที่จะช่วยบอกเราได้ว่า “ถ้ามัน Delay … มันไปไกลขนาดไหนแล้ว”

Schedule Variance Ranges

Template นี้สามารถแสดงผลเป็นสีที่ต่างกันได้ใน Schedule Variance ครับ ผมตั้งใจให้เป็นแบบนั้นเพื่อกระตุ้นความสนใจของคนอ่านโดยเฉพาะอย่างยิ่งถ้ามันเป็นสีแดง ฮ่าๆ เงื่อนไขที่ผมใช้ดูได้จากรูปครับ


Schedule_Variance

อาจจะมีข้อสงสัยกันว่าทำไมผมถึงกำหนดให้โปรเจกต์ยังเป็นสีเขียวถึงแม้ว่าจะมี Schedule Variance มากกว่าศูนย์ (แต่ไม่เกิน 10) … มากกว่าศูนย์มันคือ Delay แล้วนี่หน่า ก็จริงครับ Delay แล้วแต่ผมมองว่าโดยทั่วไปเป็นการยากที่จะควบคุมให้งานในโปรเจกต์เดินไปตามที่วางแผนไว้เป๊ะๆครับ มันต้องมีแน่ๆซักช่วงเวลาหนึ่งที่โปรเจกต์เรา Delay หรือเสี่ยงที่จะ Delay ผมเลยเผื่อตัวเลข 10% ไว้เพื่อรองรับสถานการณ์แบบนั้น เราในฐานะคนดูแลโปรเจกต์ก็ควรจะเข้าใจในความหมายของมันว่าถึงแม้จะเขียวแต่สถานการณ์ก็ไม่ดีเท่าไรแล้วนะ ต้องลองดูว่ามันเกิดอะไรขึ้นและจะแก้ไขปัญหาพวกนั้นอย่างไรเพื่อดึงให้โปรเจกต์กลับมาดูดีเหมือนเดิม

ผมพูดเผื่อไปสำหรับบทความหลังๆด้วยเลยครับว่า การจะตัดสินว่าโปรเจกต์ของเราก้าวหน้าไปตามแผนหรือไม่จะดูแค่ Schedule Variance ไม่ได้ครับ มันมีปัจจัยอื่นๆอีกมากมายที่ผมยังไม่ได้กล่าวถึง เช่น Scope … เราทำงานครบทุก Requirement ตามที่ระบุไว้หรือไม่? (ถ้าจะทำให้ Schedule Variance กลับมาเขียว ง่ายๆเลยก็ตัดงานที่ยังไม่ได้ทำทิ้งไปครับ … เขียวชัวร์ แต่มันก็ไม่ใช่การจัดการที่ดีหรอก) หรือ Quality เป็นอย่างไร? … ถ้าเราเจอ Bugs มากมายแบบนี้เราคงพูดได้ไม่เต็มปากว่าโปรเจกต์เรายังดูดีอยู่ … แล้วเรื่อง Risk หละ ได้พิจารณาถึงมันอย่างรอบคอบหรือยัง … เรารู้ทั้งรู้ว่าเดือนหน้าจะมีน้องในทีมลาออกพร้อมกัน 2 คน ต่อให้เดือนนี้โปรเจกต์เรายังสีเขียวอยู่ แต่เดือนหน้าหละ? คงไม่เขียวแล้วมั้ง … ประมาณนี้ครับ

ไว้ผมจะกลับมาเล่าให้ฟังอีกทีเรื่องตัวเลขที่ช่วยให้เราเห็นภาพรวมของโปรเจกต์ได้ชัดเจนขึ้นครับ

เคยสงสัยมั้ยครับว่า “โปรเจกต์นี้จะเสร็จวันไหน?” บางคนตอบได้ทันทีแบบไม่ต้องคิดมากว่า “ก็วันนั้นแหละ วันที่บอกไว้ว่าจะเสร็จ, วันสุดท้ายที่อยู่ใน Project Plan, วันที่อยู่ในสัญญา, อื่นๆ” ถามว่าผิดมั้ย ก็ไม่ผิดนะครับเพราะถึงแม้จะมีอุปสรรคแค่ไหนเราก็มีหน้าที่ต้องเข็นโปรเจกต์ของเราให้เสร็จตามที่ให้คำมั่นสัญญาไว้อยู่แล้ว


ขอเปลี่ยนคำถามใหม่ “คุณมั่นใจแค่ไหนว่าโปรเจกต์ของคุณจะเสร็จตรงเวลา?” อ้าาา … ตอบยากขึ้นมานิดนึงแล้วหละซิ ก็เพราะระหว่างทำงานมันมีเรื่องราวมากมายที่เป็นปัจจัยที่จะทำให้งานเราเสร็จหรือไม่เสร็จตามเป้าหมาย ถ้ามันมีแนวโน้มว่าจะเสร็จไม่ทันจริงๆผมอยากรู้ครับว่า “มันร้ายแรงขนาดไหน” ว่าแล้วก็ลองคิดหาวิธีคำนวณความคลาดเคลื่อนนี้ออกมาเป็นตัวเลขดูครับ

ปล.1 Earned Value Management (EVM) เป็นหนึ่งในทฤษฎีที่ตอบโจทย์เราได้ แต่ผมคิดว่ามันวุ่นวายไปมากและมีปัจจัยอื่นๆหลายอย่างที่อาจจะทำให้ค่ามันคลาดเคลื่อนไปอยู่ดี ขอตัดออกด้วยความขี้เกียจ

ปล.2 Velocity and Burndown Chart ของ Agile ก็เป็นอีกทฤษฎีที่ใช้ได้เลย แต่ว่ากับบางคน บางทีมก็ไม่พร้อมจะปรับตัวให้มาใช้การทำ Project Plan แบบนี้ (ตัวผมเองก็ด้วย :-| ) ว่าแล้วก็ขอตัดออกอีกเช่นกัน

Forecast Date

เริ่มต้นจากศูนย์ รู้อย่างเดียวคือเป้าหมายของผมมีอยู่ว่า ถ้ามันจะช้าผมอยากรู้ว่ามันไปไกลแค่ไหนแล้ว … “ไปไกลแค่ไหนแล้ว” มันคือวันที่เราคาดคะเนว่าโปรเจกต์จะเสร็จ หรือ Forecast Date นั่นเองครับ แล้วผมจะหาวันที่นี้มาได้ยังไง? หลักการที่ผมคิดได้แบบง่ายๆตอนนี้ประกอบด้วยสองขั้นตอน

  1. เรารู้วันเริ่มต้นของโปรเจกต์ … อันนี้ชัวร์แหละ ต้องรู้อยู่แล้ว
  2. เรารู้ว่าโปรเจกต์เราก้าวหน้าไปถึงไหนแล้ว ผมกำลังพูดถึง Project Progress

เมื่อมีสองค่านี้ ผมจะคำนวณหา “จำนวนวันที่ต้องใช้ในอนาคต” ได้ตามรูป

Project_Forecast_Date
แปลรูปครับ เราทำงานเสร็จ x % ภายในเวลา y วัน นับจากวันเริ่มต้น (Start Date) จนถึงวันนี้ (Reporting Date) ดังนั้นด้วยการเทียบบัญญัติไตรยางค์ง่ายๆ?เราจะทำงานที่เหลือ (100 – x%) เสร็จภายในเวลา z วัน พอได้ค่า z มาแล้วก็เอาไปนับต่อจากวันนี้ เราก็จะได้วันที่โปรเจกต์นี้จะเสร็จครับ ง่ายมั้ยครับสูตรนี้ … การคำนวณก็ดูง่ายแหละ แต่ความมันส์มันอยู่ตรงที่เราจะรู้ค่า x ได้ยังไง? สมมติในสถานการณ์ที่ง่ายสุดๆ เลยนะครับ Project Plan ของเราบอกว่าต้องทำงานทั้งหมด 10 งาน เราทำเสร็จแล้ว 5 งาน แปลว่า Progress ของเราคือ 50% ไง … โอ้ววว ไม่ง่ายปานนั้นเพราะ

  1. ถ้า 5 งานที่เหลือมันยากกว่า 5 งานแรกหละ?
  2. เรามั่นใจขนาดนั้นเลยหรอว่าระยะเวลาที่เหลือของโปรเจกต์จะไม่มีเหตุการณ์ไม่คาดฝันเกิดขึ้น (Risk Management นั่นเอง)

ด้วยความเชื่อว่าสมองมนุษย์เราเป็นอะไรที่สุดยอดมากในการประมวลผล นึกถึงเหตุการณ์ที่ผ่านมา มองไปข้างหน้ากับสิ่งที่อาจจะเกิดขึ้น บวกกับความเชื่อในสัญชาตญาณของตัวเองครับ ผมเลยคิดว่าค่า x สามารถกลั่นออกมาได้จากสมองเราเองนี่แหละ ไม่อยากจะพูดว่าเดามั่วนะ ถึงแม้มันจะเป็นการเดา แต่ก็เป็นการเดาอย่างมีการศึกษา (Educated Guess) นะครับ 55

Program Evaluation and Review Technique (PERT)

ยังไม่มั่นใจใช่มั้ยครับว่าเราจะเดาได้ใกล้เคียงความจริงแค่ไหน อย่างว่านะครับการจะประเมิน Progress มาเป็นตัวเลขกลมๆตัวเดียวดูว่าจะยากไปหน่อย ไม่เป็นไร ผมคิดว่ามีสิ่งที่ช่วยเราได้อยู่นะ … Program Evaluation and Review Technique (PERT) นั่นเอง คุ้นๆกันมั้ย? PERT เป็นทฤษฎีทางสถิติที่ใช้อย่างแพร่หลายใน Project Management ครับ โดยเฉพาะอย่างยิ่งกับการทำ Task Estimation เวลาใช้งานก็ไม่ยากเลยครับ PERT ขอแค่ตัวเลขสามตัวครับ

  1. Best case: ถ้าพูดถึง Estimation เราจะตอบคำถามที่ว่า “คุณคิดว่าคุณจะใช้เวลาน้อยที่สุดเท่าไรในการทำงานนี้ให้เสร็จ?” ให้เข้าข้างตัวเองเต็มที่เลย
  2. Worst case: กลับกันครับ “อย่างแย่ที่สุด คุณต้องการเวลาเท่าไร?”
  3. Most likely case: ทางสายกลางครับ “เอาแบบแมนๆ คุณคิดว่าจริงๆแล้วคุณต้องการเวลาเท่าไรในการทำงานให้เสร็จ?”

เมื่อใช้กับ Progress เราก็ลองถามตัวเองว่า Best Progress, Most Likely Progress และ Worst Progress เป็นเท่าไรกันบ้าง ตัวเลขทั้งสามตัวนี้จะถูกเอามาเข้าสมการข้างล่างเพื่อให้ได้ออกมาเป็น Average Progress ซึ่งเป็นตัวเลขที่เชื่อถือได้มากขึ้นครับ … ไม่ยากๆ

PERT
ถึงตรงนี้เราได้แล้วนะครับว่า “โปรเจกต์นี้จะเสร็จวันไหน?” ขอให้ On Plan กันทุกท่าน ทุกโปรเจกต์ครับ โปรดสนับสนุนบทความนี้ด้วยการดาวน์โหลด Template ของผมไปลองใช้ครับ ยินดีมากถ้าจะมีความคิดเห็นและข้อเสนอแนะเข้ามา

ป.ล. ยังไม่จบนะ … บทความหน้าผมจะเล่าให้ฟังว่าเราจะมีแนวทางปรับปรุงกระบวนการคิดเรื่องนี้ของเราได้ยังไงครับ

ป.ล. ผมกำลังพัฒนาและใช้วิธีการเหล่านี้ในงานจริงนะครับ ข้อดีก็มีข้อเสียก็มาก แล้วจะเล่าให้ฟังเรื่อยๆครับว่าผมเจออะไรบ้างและมีแนวทางแก้ไขอย่างไร

จากบทความนี้ครับ ขั้นตอนที่สำคัญของ Risk Management ก็คือ Risk Assessment ซึ่งจะบอกเราได้ว่า Risk ตัวไหนสำคัญกว่ากัน คำว่า “สำคัญ” นี้มีจุดกำเนิดจากปัจจัยสองอย่างครับ (1) ความน่าจะเป็นที่ Risk นี้จะเกิดขึ้น — Likelihood และ (2) ความรุนแรงถ้า Risk นี้เกิดขึ้น มีสองวิธิเช่นกันที่จะได้มาซึ่งค่าเหล่านี้ครับ


Qualitative Assessment

วิธีแรกคือเราวัด Likelihood และ Severity ในเชิงคุณภาพครับ ทำได้โดยการแบ่งระดับความน่าจะเป็นและความรุนแรงออกเป็นสามระดับ “Low (ต่ำ), Medium (ปานกลาง) และ High (สูง)” ถ้าเราอยากรู้ว่า Risk นี้สำคัญขนาดไหน เราก็พิจารณาดูครับว่าเราควรใส่ค่าอะไรให้มัน เช่น


QL_Assessment
หลักการง่ายๆก็คือ Risk ที่มีค่าความน่าจะเป็นและความรุนแรงเป็น High – High จะสำคัญกว่า High – Medium หรือ Low – Low วิธีนี้ง่าย รวดเร็ว ไม่ซับซ้อน แต่กับงานที่ผมทำอยู่ วิธีนี้ตอบคำถามเหล่านี้ไม่ได้ครับ “Project นี้มีความเสี่ยงแค่ไหน?” หรือ “Project นี้มีความเสี่ยงมากขึ้นหรือลดลงเมื่อเทียบกับเดือนที่แล้ว?” ดูเหมือนว่าผมต้องการวิเคราะห์เชิงปริมาณนะเนี่ยะ

Quantitative Assessment

การวิเคราะห์เชิงปริมาณจะแตกต่างจากข้อแรกตรงที่เราจะแบ่งระดับความน่าจะเป็นและความรุนแรงออกเป็นตัวเลขจาก 0 ถึง 1 ครับ โดยทั่วไปแล้วจะแบ่งระดับเป็น 0, 0.1, 0.2 …, 0.8, 0.9 และ 1.0 เราก็มีหน้าที่เหมือนเดิมคือหาตัวเลขให้เจ้าสองค่านั้นโดยตัวเลขน้อยคือความน่าจะเป็นหรือความรุนแรงน้อย ตัวเลขมากก็กลับกันครับ ปกติแล้ว

  • 0.1 – 0.3 คือตัวแทนของ Low
  • 0.4 – 0.6 คือตัวแทนของ Medium
  • 0.7 – 0.9 คือตัวแทนของ High

ความน่าสนใจอยู่ตรงที่ว่า เมื่อมีตัวเลขทั้งสองตัวแล้ว เราจะสามารถคำนวณความสำคัญของ Risk แต่ละตัวออกมาเป็นตัวเลขได้ ตัวเลขนี้เรียกว่า Risk Exposure ซึ่งได้มาจาก

Risk Exposure = Likelihood x Severity


ตามหลักคณิตศาสตร์ ถ้ามีค่าใดค่าหนึ่งเป็น 0 ก็ไม่มี Risk นั้นครับ เพราะคูณกันแล้วได้ผลลัพธ์เป็น 0 จากตัวอย่างเดิมเราจะสามารถบอกได้อย่างชัดเจนขึ้นว่า Risk ตัวไหนสำคัญกว่ากัน

QT_Assessment
ดูดีๆ … แต่การที่แบ่งระดับไว้เยอะ มันก็ไม่ใช่เรื่องง่ายที่จะตัดสินใจได้ว่า เอ๊ะ ความน่าจะเป็นมัน 0.3 หรือ 0.4 แล้วความรุนแรงหละ 0.5 หรือ 0.6 เมื่อตัดสินใจยากการทำ Risk Assessment ก็จะใช้เวลาเยอะขึ้นอย่างหลีกเลี่ยงไม่ได้

ถึงแม้จะตอบคำถามสองข้อนั้นของผมได้ แต่ดูว่าใช้เวลาและความทุ่มเทมากไปหน่อย ผมเลยคิดวิธีใหม่มากะว่าจะลองใช้กับงานตัวเองดูครับ

Hybrid Assessment and Project Risk Factor

ผมเลือกที่ผสมผสานทั้งสองวิธีการเข้าด้วยกันด้วยการกำหนดระดับที่เป็นตัวเลขให้กับ Low, Medium และ High เพื่อให้ง่ายขึ้นในการวิเคราะห์ดังนี้?Low = 1 คะแนน,?Medium = 2 คะแนน และ?High = 3 คะแนน?พอมีตัวเลขขึ้นมา ผมก็ใช้สูตร Risk Exposure สร้างตารางคะแนน (Risk Matrix) ซึ่งเกิดจากผลคูณของความน่าจะเป็นและความรุนแรงของ Risk นั้นๆขึ้นมาได้ดังนี้


Risk_Matrix


ค่า Risk Exposure ที่เป็นไปได้ของ Risk แต่ละตัวคือ 1, 2, 3, 4, 6, และ 9 เมื่อเทียบกับตัวอย่างเดิมแล้วจะเป็นอย่างรูปข้างล่างครับ มาถึงคำถามสำคัญว่า “Project นี้มีความเสี่ยงแค่ไหน?” ผมตอบคำถามนี้ด้วยการหาค่าเฉลี่ย Risk Exposure แล้วนำมาใช้เป็น Project Risk Factor สูตรการคำนวณก็ง่ายๆเลย

Project Risk Factor = Average Risk Exposures


ผมสามารถใช้ Project Risk Factor เป็นตัวแทนของความเสี่ยงโดยรวมของ Project ได้และยังสามารถตอบคำถามที่ว่า “Project นี้มีความเสี่ยงมากขึ้นหรือลดลงเมื่อเทียบกับเดือนที่แล้ว?” ได้ด้วยการเก็บสถิติของแต่ละสัปดาห์หรือแต่ละเดือนแล้วแต่ความเหมาะสม

HB_Assessment
ประเด็นสำคัญคือเราต้องกลับมาวิเคราะห์เจ้า Risk ของ Project เราอย่างสม่ำเสมอเพราะความน่าจะเป็นและความรุนแรงของ Risk แต่ละตัวเปลี่ยนแปลงได้ตลอดเวลา แถมไม่แน่เราอาจจะมี Risk ใหม่ๆเกิดขึ้นมาให้เราปวดหัวเล่นอีกต่างหาก ซึ่งทั้งหมดนี้มีผลต่อค่า Project Risk Factor ครับ

ลองดาวน์โหลด Template นี้ไปใช้กันดูครับผม


ขอบคุณครับ
